Современное состояние инвестиционных процессов в экономике России и в строительной отрасли

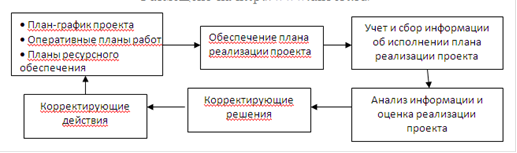

В общем виде процесс контроля и управления реализацией инвестиционного проекта может быть представлен в виде схемы (рис.1.3).
При управлении инвестиционным проектом главными контролируемыми параметрами, на основании которых принимаются решения о соответствующих корректирующих воздействиях, являются: время выполнения работ, их объемы и стоимость.
Рис.1.3. Схема процесса контроля и управления реализацией инвестиционного проекта
Первым шагом контроля хода реализации инвестиционного проекта является сбор и обработка информации о фактическом выполнении работ. Сбор информации осуществляется по устанавливаемым менеджером проекта формам первичного учета в виде исполнительных графиков, таблиц и т. п. и с установленной им периодичностью и сроками. Помимо текущей информации о ходе выполнения работ в соответствии с принятым планом дается информация о фактических сроках осуществления основных этапных событий, сдачи площадей под монтаж оборудования и т. д.
При сборе информации о ходе выполнения по проекту важна также информация о причинах, обусловливающих отставание выполнения отдельных работ, об изменениях объема подлежащих выполнению работ в связи с различными обстоятельствами (например, появления непредвиденных работ в связи с недостаточными геологическими изысканиями, в связи с непредвиденными стихийными бедствиями) и т.п. Важна информация о качестве выполнения работ.
Центральный этап контроля и управления реализацией инвестиционного проекта - анализ информации о ходе реализации и оценка результатов выполнения работ. Анализу на основе исходной информации подвергаются следующие главные параметры проекта: время, стоимость, качество.
Анализ временных параметров реализации проекта состоит в сопоставлении фактических сроков выполнения работ с плановым. В результате этого анализа менеджер проекта не только устанавливает время и причины задержки или опережения запланированных сроков выполнения работ, но и может пересмотреть принятую в плане длительность выполнения работ как по проекту в целом, так и по отдельным этапам работ. Одновременно от может внести изменения и в план финансового обеспечения проекта в связи с изменениями сроков выполнения работ по нему.
Анализ стоимости работ и затрат по инвестиционному проекту производится в разрезе всех отдельных работ и по проекту в целом. На основе анализа фактических затрат и объема выполненных работ определяются затраты, которые необходимы для завершения соответствующих работ и для осуществления проекта в целом до стадии эксплуатации создаваемого или реконструируемого предприятия, производства. При этом в процессе анализа стоимости работ и затрат особое внимание обращается на определение так называемых неоправданных затрат, обусловленных различными причинами. Это необходимо для разработки мер по обоснованному снижению затрат и стоимости проекта.
При анализе стоимости работ и затрат по инвестиционному проекту используют следующие категории:
бюджетная стоимость работ по графику осуществления проекта, представляющая собой запланированную стоимость выполнения работ каждого периода по графику реализации;
плановая стоимость работ на соответствующую дату анализа стоимости работ по проекту;
- фактическая стоимость выполненных работ в соответствии с данными учета на соответствующую дату реализации проекта.
На основании указанных величин определяются:
отставание от запланированного хода работ. Оно равно разности между бюджетной стоимостью работ по плану-графику реализации инвестиционного проекта и плановой стоимостью фактически выполненных работ;
перерасход средств в процессе реализации инвестиционного проекта. Он определяется как разность между плановой и фактической стоимостью выполненных работ.
По результатам анализа временных параметров, затрат и стоимости фактически выполненных работ по инвестиционному проекту его менеджер принимает и реализует решения:
по ликвидации отставания от графика реализации проекта или ускорению реализации с учетом выявленных в результате анализа возможностей;
по снижению или ликвидации неоправданных затрат, снижению стоимости отдельных работ и проекта в целом.
В основе решений по сокращению сроков работ по проекту и стоимости лежат новые альтернативные технические, технологические и организационные решения по их выполнению и осуществлению, включая не только процесс проектирования, строительства или реконструкции зданий и сооружений, а и процесс определения технологии и организации создаваемого производства. То есть за счет новых технологий и методов строительства, совершенствования проектных решений зданий и сооружений, применения эффективных строительных материалов обеспечивается снижение их стоимости (пассивной части основных фондов). А за счет поиска новых вариантов технологий создаваемого производства, более эффективного технологического оборудования обеспечивается снижение затрат активной части создаваемых основных производственных фондов.
